玉龙矿业35KV变电站改造工程顺利运行
发布时间:2021-11-09
- 首页
- 新闻中心

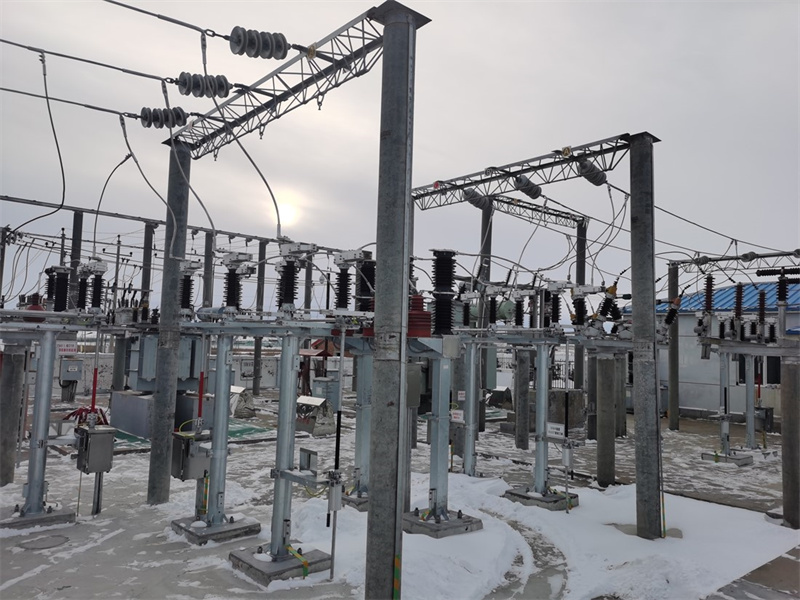

内蒙古玉龙矿业股份有限公司宝日格斯台35KV变电站改造工程,于2021年6月25日正式开工建设,建设期间克服土建工程重型设备无法施展及疫情影响等因素,在公司领导直接督办和各部门共同努力下,于10月12日安装调试完成,并进行初验。10月25日正式验收通过,并于10月29日一次送电成功,顺利投入运行。该站建成后,玉龙矿业35KV变电站由之前的单输电线路,单主变分列运行,提升为双输电线路,双主变分列运行,供电能力由11MW,增加到16.7MW,提高了52%。为了公司冬季生产、选矿厂技改工程顺利投产,提供了坚实可靠的电力保障。
